【投書:電力供需預估顯示四接沒必要】
蔡雅瀅/台灣蠻野心足生態協會專職律師
2023/07/03

日前經濟部公布111年版《全國電力資源供需報告》,展讀內容,爭議不斷的協和四接,開發必要性大有疑問。

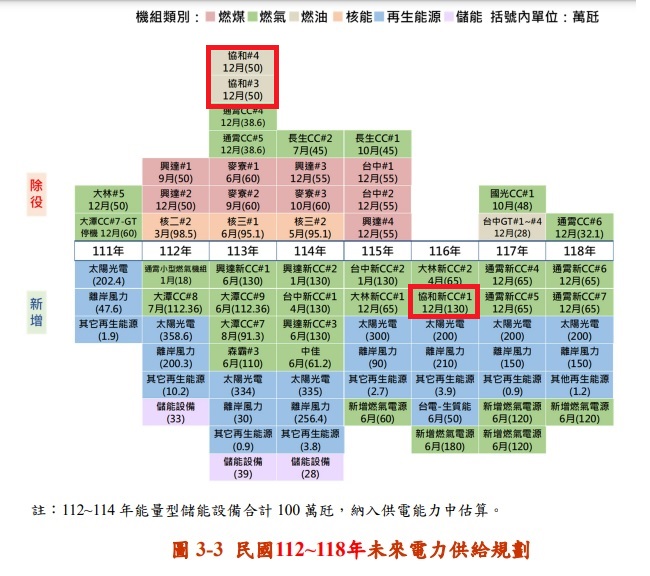

協和新1、2號燃氣機組原定116、117年6月商轉,舊的燃油機組則預定明(112)年12月除役。報告中「112~118年未來電力供給規劃圖」,舊機組除役時間未變,新1號機商轉則延至116年12月,二者相隔3年;至於新2號機何時商轉則未記載,可知最快也要到118年底之後,與舊機組除役相隔至少超過5年

協和電廠新舊交替能有如此長的空窗期,電力供應必有替代方案。

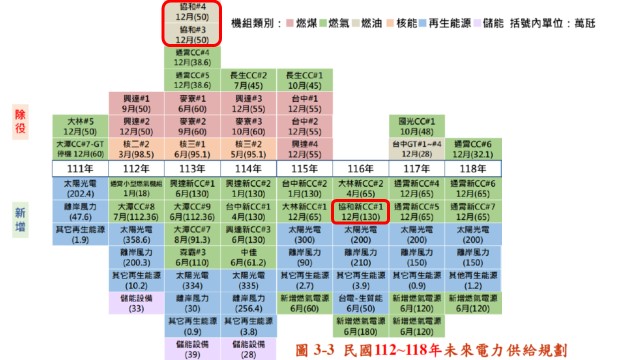

(圖表來源:底圖引自111年版《全國電力資源供需報告》P18)

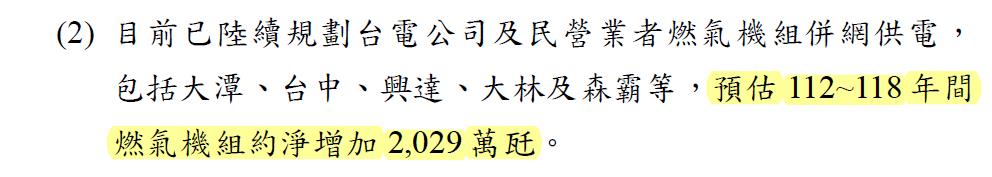

報告預估112~118年間燃氣機組約「淨增加」2,029萬瓩,若扣除其中協和新1號機的130萬瓩,仍有1,899萬瓩,約為協和電廠現有裝置容量100萬瓩的近19倍。而同期除役的煤電500萬瓩、油電128萬瓩、核電288.7萬瓩,合計916.7萬瓩,就算不蓋協和新1號機,並將淨增加的氣電用在填補前述煤、油、核電除役缺口,仍淨增加982.3萬瓩電力

大幅「增氣」,顯不只用在「減煤、去油及非核」,而是淨增加許多高碳排化石能源

(資料來源:111年版《全國電力資源供需報告》P20)


若加上同期新增的光電1,927.6萬瓩、風電1,086.7萬瓩、生質能50萬瓩、其他再生能19.7萬瓩及儲能100萬瓩,未來淨增加的電力供給,則更可觀。

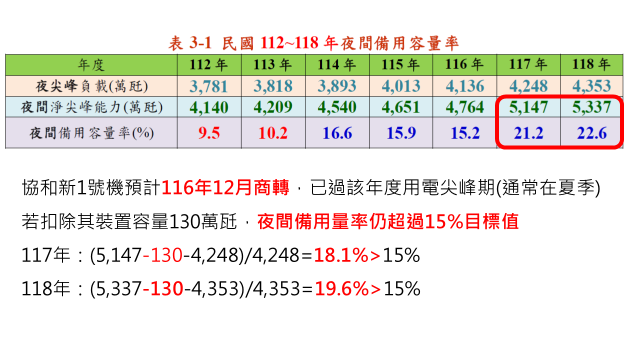

再由已考量未來用電成長之「112~118年夜間備用容量率」表分析:我國的用電尖峰通常發生在夏季,協和新1號機預計116年12月商轉,取消計畫對備用容量率的影響應發生在次年之後。而117、118年預估備用容量率分別高達21.2%及22.6%,若扣除協和1號機130萬瓩裝置容量,換算備用容量率分別降為18.1%及19.6%,仍遠超過15%目標值。協和就算單純除役不改建,也沒有缺電問題。


(底圖引自:111年版《全國電力資源供需報告》P19)

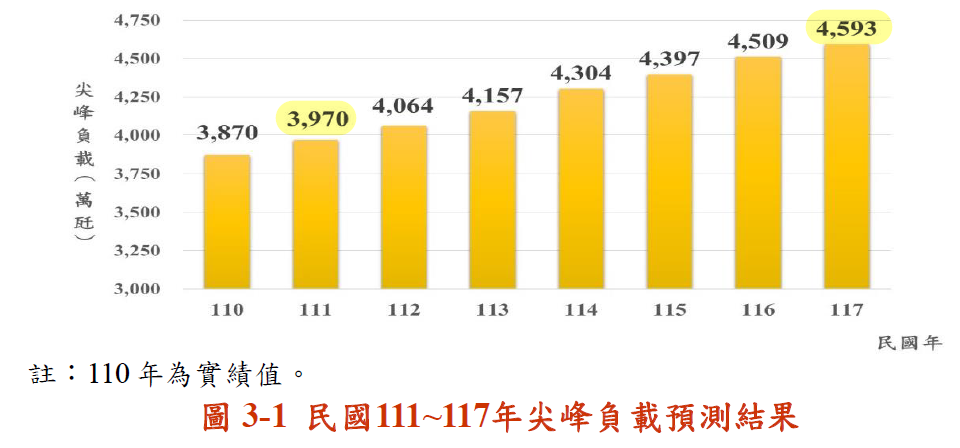

110年版全國能源供需報告曾預估111年尖峰負載3,970萬瓩,新版報告該年度實績值則僅3,780萬瓩,差額190萬瓩,大於1部協和新機組

110年版報告原預估117年尖峰負載4,593萬瓩,新版報告則下修為4,248萬瓩,差額345萬瓩,遠超過兩部協和新機組

(資料來源:110版《全國電力資源供需報告》P7)

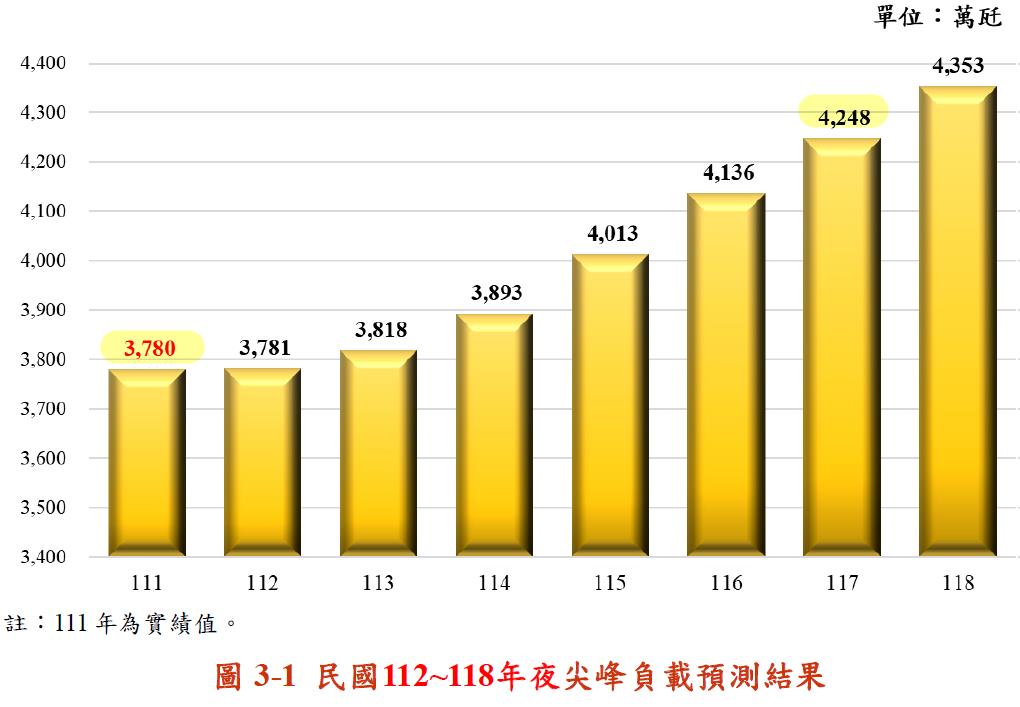

(資料來源:111年版《全國電力資源供需報告》P9)

政府與其無視反對聲浪,強推破壞生態、威脅基隆港、高碳排且仍有空污的協和四接,不如好好推動節能、提高能源使用效率、做好負載管理,抑低用電成長,避免浮誇的用電成長估算,為不當的能源設施背書,犧牲生態、航安與國民健康。

(原文刊載於112.07.03聯合報民意論壇)
